概况
楼板152厚,2835×7900单向板。墙体254厚。
立面分缝

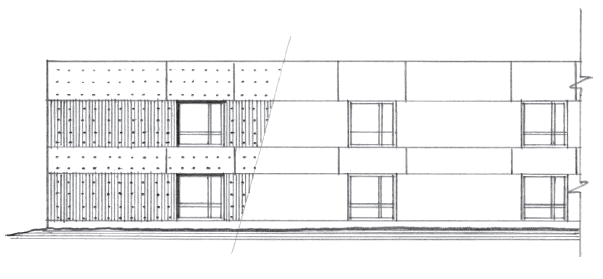

混凝土分批次浇筑是不可避免的,不同批次会有明显的缝。将分隔缝与立面设计结合。

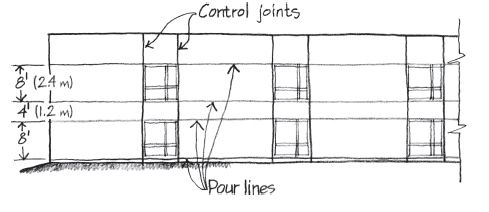

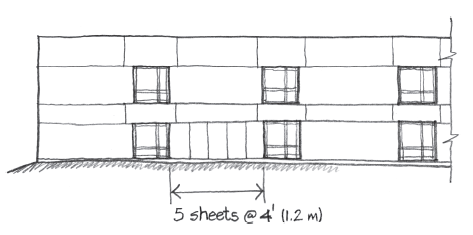

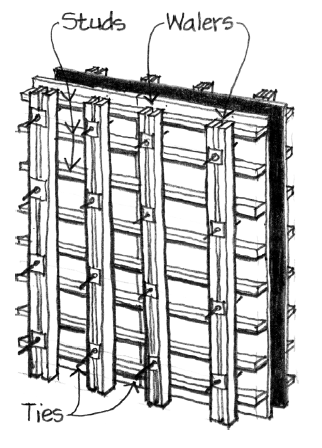

将垂直缝外移,以使横梁区域在下面的墙壁上有一个重叠区域,优化受力。窗间墙五块胶合板,每块1220宽。金属拉杆连接点间距610,从模板缩进305。

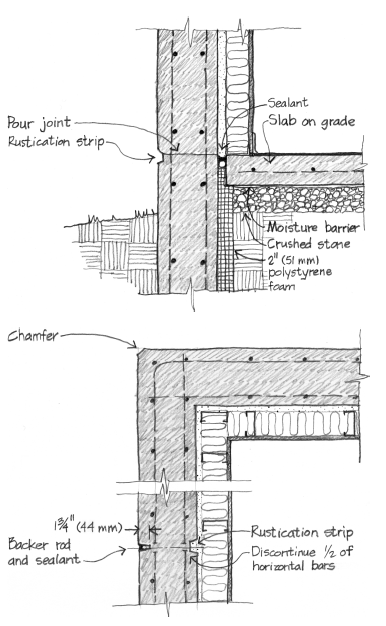

为了降低清水混凝土施工难度,部分采用垂直纹理,以容忍工艺上的瑕疵,并喷涂成哑光,形成对比。
深化设计

外墙细节仍有待设计。首先窗户上方需要滴水线,将一个简单的带钉进模板就可以实现。在窗台,我需要做排水坡,这将影响分缝的设计。
理想情况下,我们希望控制缝宽度一样宽,以达到视觉上的简单性,但这将导致过大的接缝,浪费密封胶。在凹槽的底部形成一个更窄、更深的槽似乎有点麻烦和困难。
另外混凝土的收缩都有可能在梁的角上产生难看的对角线裂缝,而不是沿着我们布置的艰难道路顺从地出现裂缝。
优化设计
将控制关节移到门楣几英寸外,并给它们提供所需的更窄的宽度,创建一个简单的直线路径以容忍裂纹。
参考文献 Reference
- Guide to Cast‐in‐Place Architectural Concrete Practice 现浇建筑混凝土实践指南(http://www.concrete.org. American Concrete Institute Committee)
- Architectural Concrete Form Liners. www.greenstreak.com.
- Hurd, M. K. Formwork for Concrete. 7th ed. Detroit, MI: American Concrete Institute, 2005.
- Peck, Martin, et al. Modern Concrete Construction Manual. Munich, Germany: DETAIL, 2014.
